超详细的外墙保温装饰板施工工艺

文章附图

外墙保温装饰一体板最详细施工工艺指南

1. 总则

1.1 产品简介
外墙保温装饰一体板是将保温材料(如XPS、EPS、岩棉、聚氨酯等)与装饰面板(如金属板、硅酸钙板、薄石材等)在工厂预制成型的复合板材。它实现了保温与装饰功能的一体化,具有安装便捷、质量稳定、外观美观、综合成本低等优点。

1.2 适用范围
适用于新建、扩建和改建的各类民用与工业建筑的外墙保温装饰工程。

1.3 基本要求

  • 施工人员须经专业培训,熟悉图纸、施工方案和产品性能。

  • 施工环境温度不应低于5℃,风力不应大于5级。严禁在雨、雪、大雾天气施工。

  • 施工前及施工中,应对已完成部分采取保护措施。



2. 施工准备

2.1 技术准备

  • 图纸会审: 仔细审查施工图纸,明确节能设计要求、节点做法、板材分格布置。

  • 方案编制: 编制专项施工方案,并经审批。方案应包括排版图、脚手架方案、施工流程、质量安全保证措施等。

  • 技术交底: 对全体施工人员进行详细的安全和技术交底。

  • 样板引路: 在大面积施工前,必须先做样板墙,经设计、甲方、监理等单位确认后方可展开施工。

2.2 材料准备

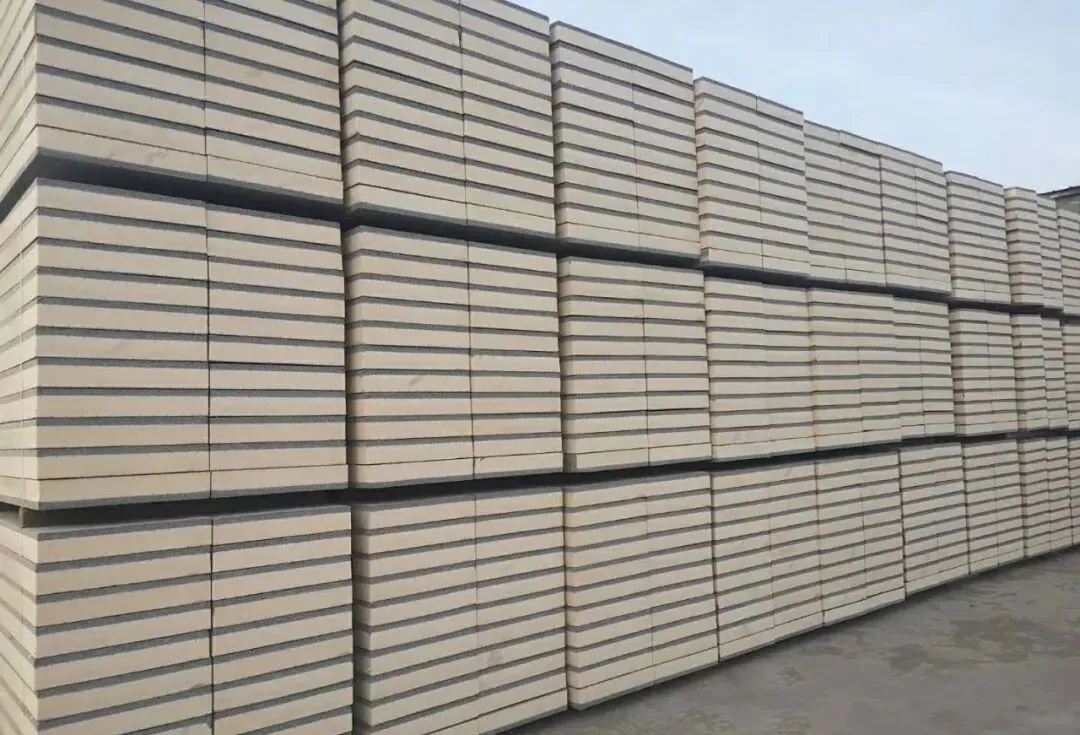

  • 保温装饰一体板:

    • 规格、颜色、厚度、防火等级应符合设计要求。

    • 检查出厂合格证、性能检测报告(保温性能、抗冲击性、耐候性、防火等级等)。

    • 板材应平整,无变形,边角整齐,装饰面无划痕、色差。

  • 粘结砂浆: 专用聚合物粘结砂浆,符合JG/T 480标准。

  • 图片

    锚固件: 专用尼龙锚栓(塑料膨胀套管和金属螺钉),其抗拉承载力应符合设计要求,并需进行现场拉拔试验验证。通常包括断桥锚栓(防止冷桥)和抗震锚栓

  • 密封材料:

    • 硅酮耐候密封胶MS胶:应与板材有良好的相容性,颜色按设计选定。

    • 聚乙烯泡沫棒:用于填充板缝,控制胶缝深度。

  • 其他辅材: 美纹纸、清洁布、酒精等。


2.3 机具准备

  • 测量工具: 激光经纬仪、水准仪、垂直仪、水平尺、卷尺、放线墨斗。

  • 切割工具: 专用切割机(云石机或小型台锯)、开槽器。

  • 搅拌工具: 电动搅拌器、搅拌桶。

  • 安装工具: 电锤、冲击钻、手枪钻、螺丝刀、橡皮锤、吸盘器。

  • 辅助工具: 灰刀、抹子、脚手架或吊篮。

2.4 基层准备(关键步骤)
基层墙体的质量是保证系统安全的基础。

  1. 检查与验收: 基层墙体(混凝土、砌体等)必须经过验收,无空鼓、无开裂,垂直度、平整度应符合《建筑装饰装修工程质量验收标准》GB 50210中对一般抹灰工程的要求(平整度偏差≤4mm/2m)。

  2. 处理缺陷: 对凹凸不平、空鼓、疏松部位进行凿除,并用水泥砂浆修补平整。螺栓孔、脚手架连墙点等应封堵密实。

  3. 清洁: 彻底清除基层表面的油污、浮灰、脱模剂等影响粘结的杂物。

  4. 测量放线:

    • 根据排版图,在外墙上弹出水平控制线垂直控制线

    • 弹出每块板的安装位置线

    • 在建筑大角(阳角、阴角)挂垂直基准钢丝线,以控制整个墙面的垂直度。

3. 施工工艺流程与操作要点

核心工艺流程:
基层处理 → 测量放线 → 粘结砂浆配制 → 板材粘贴 → 锚固件安装 → 板缝处理(填塞背衬、打密封胶) → 揭保护膜 → 清洁验收

3.1 测量放线(详细操作)

  • 使用经纬仪或垂直仪,在墙面上弹出建筑外轮廓线,即系统的起始线。

  • 根据排版图的分格方案,用水平尺和墨斗弹出每层板的水平分格线,并用经纬仪或线坠弹出垂直分格线。

  • 此步骤必须精确,它是保证板缝横平竖直、整体美观的基础。

3.2 粘结砂浆配制与布胶

  • 配制: 严格按照产品说明书的水灰比,使用电动搅拌器搅拌均匀,搅拌至无干粉颗粒、呈膏状。静置熟化5分钟后再稍加搅拌即可使用。拌好的砂浆应在1-2小时内用完。

  • 布胶方式(关键): 采用点框法条粘法,确保粘结面积率不低于设计要求(通常≥40%~60%)。

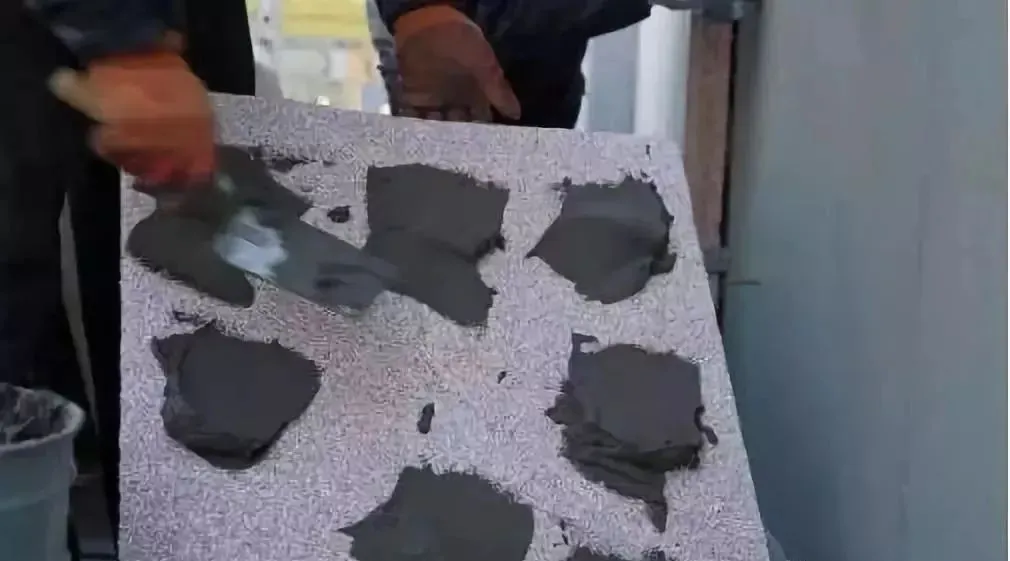

    • 用抹子在板材背面四周涂抹一圈宽约50-60mm的粘结砂浆框。

    • 在框内均匀布置若干个粘结砂浆点。

    • 总粘结面积必须满足设计要求。此法能有效防止空气和水分在空腔内流动。

    • 点框法(最常用):

    • 条粘法: 在板背面上涂抹多条平行或十字交叉的粘结砂浆带。


3.3 板材粘贴

  1. 安装起始板: 从下往上,从左往右(或按排版图顺序)开始安装。首层板应安装在专用的起步托架上(如有设计),或通过精确放线确保水平。

  2. 粘贴: 将布好胶的板材对准安装位置线,用吸盘器吸住,平稳就位。

  3. 调整: 就位后,用橡皮锤轻击板面,调整板面平整度和板缝间隙。同时用靠尺检查,确保与相邻板面平齐。

  4. 原则: 遵循“横平竖直、错缝粘贴”的原则,避免出现通缝。阴阳角部位应采用L型板或进行切角对接,确保接缝严密、垂直。

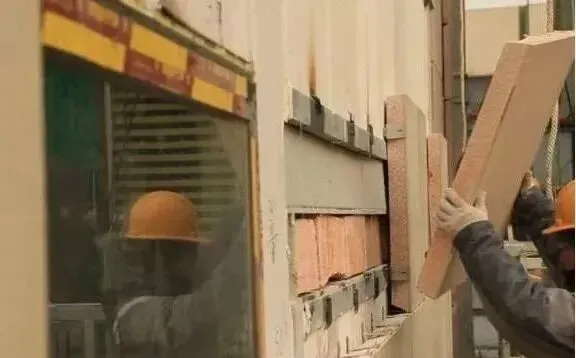

3.4 锚固件安装(机械固定,双重保险)

  • 时间: 一般在板材粘贴上墙24小时后,粘结砂浆初凝具有一定强度时进行。

  • 定位: 根据设计图纸和板材预开槽位置,在墙体上标出钻孔点。

  • 钻孔: 使用冲击钻钻取锚栓孔,孔深应大于锚栓长度约10mm(包含基层抹灰层厚度)。

  • 安装: 将锚栓的塑料膨胀套管塞入孔中,用螺丝刀或专用工具将金属螺钉拧紧,使锚栓盘与板面平齐或略嵌入板面,但不得损坏板面装饰层。

  • 数量与布置: 锚栓数量根据板材尺寸、风荷载计算确定,通常每平方米不少于6-8个。重点加强部位(如阳角、边缘、洞口周围)应适当加密。

3.5 板缝处理(防水与美观的关键)

  1. 清理板缝: 用专用清洁工具将板缝内的灰尘、杂物清理干净。

  2. 填塞背衬:聚乙烯泡沫棒填入板缝底部,泡沫棒的直径应略大于板缝宽度(约1.2-1.5倍),使其挤压密实。泡沫棒的作用是控制密封胶的厚度(通常为缝宽的1/2),并为打胶提供背衬,防止三面粘结。

  3. 贴美纹纸: 在板缝两侧的装饰面板上整齐地贴上美纹纸,防止密封胶污染板面。

  4. 打密封胶:

    • 选用合格的耐候密封胶,装入手动或气动胶枪。

    • 将胶嘴切成45°斜角,口径略小于缝宽。

    • 以均匀的速度和力度,将密封胶连续、饱满、均匀地注入板缝中,确保胶体与两侧板材粘结紧密,无气泡、无断点。

  5. 修胶与撕膜: 用专用的刮胶工具或刮刀立即将胶缝刮成凹弧形平面形,使其光滑顺直。随后立即撕去美纹纸。在胶体表干前,应防止其被污染或淋雨。

3.6 揭保护膜与清理

  • 在所有施工工序完成后,小心地揭去板材表面的保护膜。

  • 用中性清洁剂和软布对整个墙面进行彻底清洗,去除污渍和胶痕。

4. 关键节点处理(细部决定成败)

  • 门窗洞口: 板材切割应整齐,板缝应离开洞口角部一定距离(通常≥150mm),并在洞口四周采用密封胶做泛水处理。

  • 女儿墙、勒脚: 必须做好密封和防水收头处理,防止雨水渗入。

  • 系统与其它材料交接处(如石材、涂料、窗户): 应预留适当的缝隙,并用耐候密封胶进行柔性连接和密封。

  • 变形缝: 按设计要求设置,缝内应采用弹性材料(如泡沫棒)填充,并覆盖金属盖板。

5. 质量验收

  • 主控项目:

    1. 系统所用材料品种、规格、性能应符合设计要求。

    2. 保温层厚度应符合设计要求。

    3. 粘结面积率和锚栓数量、锚固深度应符合设计和施工方案要求。

    4. 系统与基层连接必须安全可靠,无松动、脱落。

  • 一般项目:

    1. 板面平整、洁净、颜色均匀,无裂痕、划痕。

    2. 板缝横平竖直、宽窄均匀,密封胶光滑饱满、连续、无裂纹。

    3. 阴阳角方正,搭接顺直。

    4. 允许偏差:表面平整度≤3mm/2m,接缝直线度≤3mm/5m,接缝高低差≤1mm。


外墙保温装饰一体板施工是一项技术性强、要求精细的工程。成功的关键在于 “精准的测量放线、规范的粘贴锚固、细致的板缝密封” 。通过严格的材料控制、规范的工序管理和细致的节点处理,才能最终打造出安全、耐久、美观的建筑外立面。



首页                       产品中心                     工程案例                    新闻中心                     关于我们
招商热线 :
0539-6666925
公司地址:山东省临沂市探沂工业园             电话/Tel:187 5493 0222             邮箱/Mail:4341215@qq.com
山东干混砂浆厂家  装配式套筒灌浆料  设备二次加固高强无收缩灌浆料  座浆料  封浆料  水泥路面修补砂浆  加气块专用砂浆  保温粘结砂浆  抗裂砂浆  聚合物防水抗裂砂浆  ALC粘结砂浆
登录
登录
我的资料
留言
回到顶部
